璧山供电公司:完成220千伏茅莱变电站3号主变扩建

国网重庆璧山供电公司220千伏茅莱变电站改造工程完工,3号主变完成充能顺利投运。

国网重庆璧山供电公司220千伏茅莱变电站改造工程完工,3号主变完成充能顺利投运。

  国网重庆6月24日19点35分,经过3个半月施工,国网重庆璧山供电公司220千伏茅莱变电站改造工程完工,3号主变完成充能顺利投运。

  220千伏茅莱变电站于2016年建成投运,变电容量360兆伏安,是国网重庆璧山供电公司属地化运维的第一座220千伏变电站,担负着为璧山国家高新区、狮子产业园片区供电的重要职责。近年来,随着成渝地区双城经济圈建设,璧山区位优势进一步凸显,特别是在引进比亚迪等大型企业后,地方经济迅速发展,电力供应需求快速增长,在2021年迎峰度夏期间,茅莱站负载率已超过80%。

  国网重庆璧山供电公司于2021年初,通过积极协调国网重庆市电力公司及市发改委,将茅莱站3号主变扩建工程作为紧急项目同步纳入市公司及能源局规划,协同国网重庆建设公司全力推进项目管理工作,并于同年10月取得项目核准。工程于2022年3月8日开工,4月25日基础转序进入电气安装阶段,6月24日完成投运,工程历时3个半月,创下重庆市范围内类似工程用时最短记录。

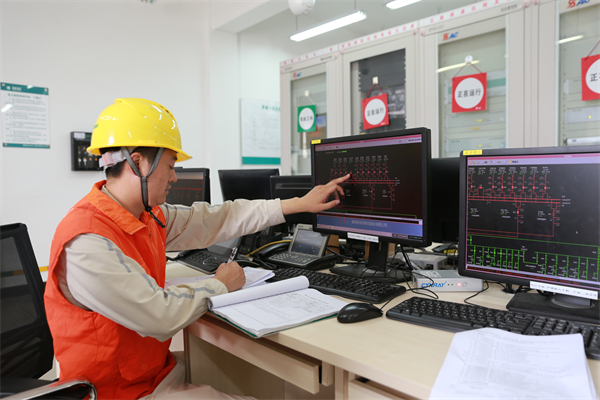

  为确保按期投运,该公司按照关键时间节点倒排工期,通过里程碑计划刚性执行管理施工进度,建立微信专业联络人责任群和每周会议沟通机制,实现各专业实时沟通,强化专业配合,改造时间较常规工期缩短1个月。

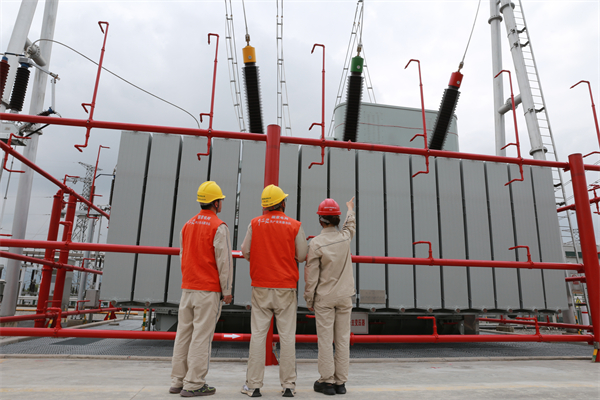

  工程涉及基础开挖,一、二次电气设备及消防水系统安装调试,新增180兆伏安变压器等工作。改造完成后变电站负载率可降低至50-60%,彻底解决主变重载问题,同时可满足超过4000家企业用电以及璧山区接下来3年自然增长工业负荷需求。

  据了解,该变电站为今年重庆市4座220千伏变电站主变扩建工程投运的第一座,其他变电站将在夏季用电高峰前陆续投运,为迎峰度夏保供电提供有力保障。(蒋佩 张犟 宋世光)
