完工!国家“西电东送”重点工程(重庆段)长江大跨越验收完成
2022年01月13日 17:28 来源: 国网重庆市电力公司

  “报告验收组长,现已全部完成±800千伏白江线江津段长江大跨越2080号塔至2083号塔的走线验收工作,申请下塔”。1月12日,随着国网重庆超高压公司输电运检人员完成2.5公里跨江走线验收,标志着国家“西电东送”重点工程白鹤滩~江苏±800千伏特高压直流输电线路工程(重庆段)江津长江大跨越验收圆满完成,为2022年该线路全线贯通和正式投运打下了坚实基础。

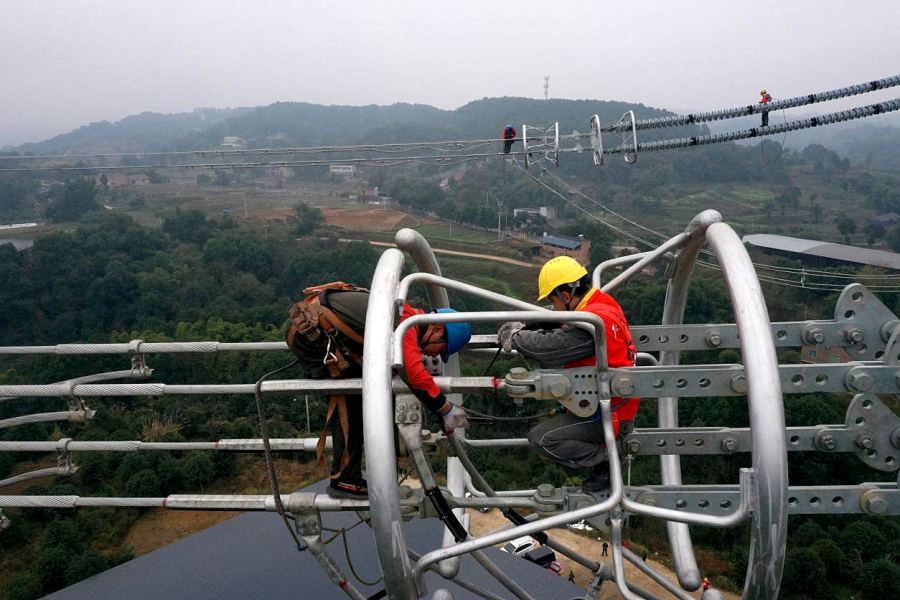

1月12日,国网重庆超高压公司输电运检员工对±800千伏特高压白江线(重庆段)长江大跨越区段开展各种设备的检查验收工作。(李涛)

  据了解,白鹤滩~江苏直流工程(重庆段)起于重庆市永川区仙龙镇大牌坊村西南(川渝省界),止于湖北省恩施州咸丰县黑漆朝门(渝鄂省界),总长330.829公里(含重庆江津长江大跨越2.504公里),共634基塔基,途经重庆市的永川、江津、綦江、巴南、南川、武隆、彭水、黔江8个区县。

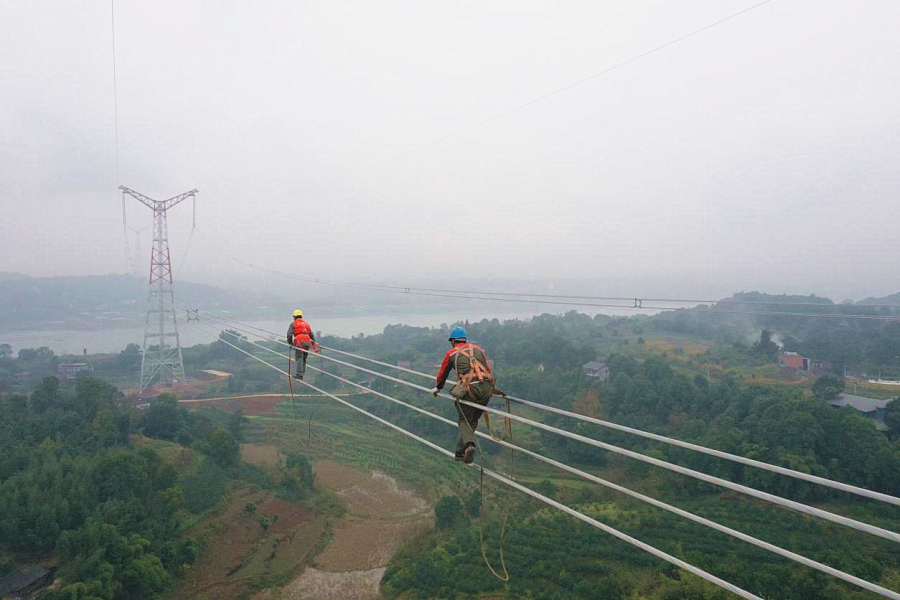

1月12日,国网重庆超高压公司输电运检员工对±800千伏特高压白江线(重庆段)长江大跨越区段开展各种设备的检查验收工作。(李涛)

  针对本次验收工作,国网重庆市电力公司高度重视、合理安排,以标准化、专业化和精益化为导向,以不发生人身安全事件、对验收缺陷进行闭环管理、确保零缺陷移交为目标,精心编制《±800千伏白江线竣工验收工作方案》,将本次白江线现场验收工作细分为地面组、测量组、登塔组、走线组、无人机组共五个验收小组,各小组职责分明。

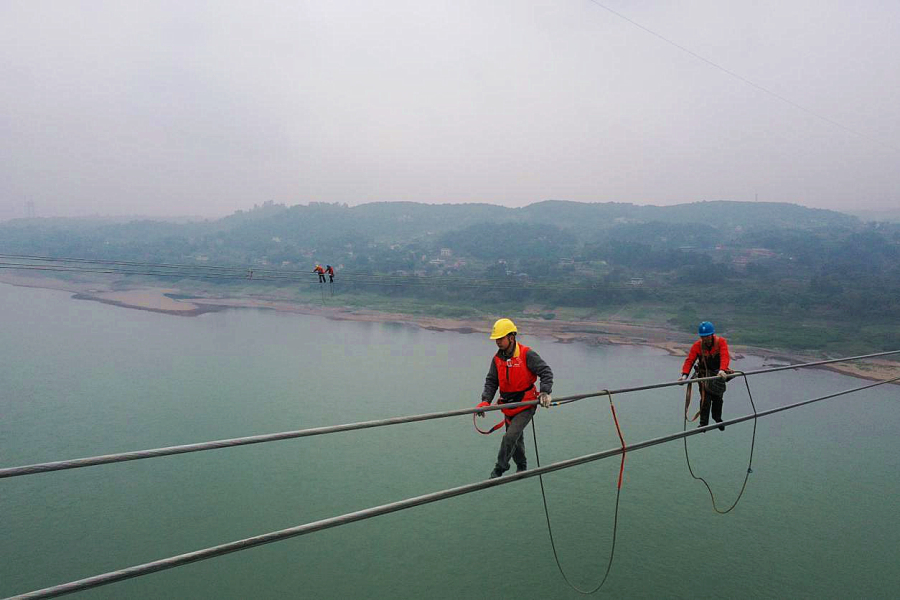

1月12日,国网重庆超高压公司输电运检员工对±800千伏特高压白江线(重庆段)长江大跨越区段开展各种设备的检查验收工作。(李涛)

  地面组负责检查铁塔基础、接地及线路通道情况,测量组负责需检测铁塔塔身倾斜、导线弧垂误差及交跨距离是否满足运行要求。登塔组成员则需在攀登过程中检查杆塔本体塔材、螺栓、脚钉等缺失情况,以及螺栓穿向是否满足要求。走线组需要在百米高空中完成导地线、绝缘子串及各种金具的细致检查工作,如核对导地线防震锤、绝缘子数量以及防震锤安装间距、引流线连接部位的紧固情况,检查复合绝缘子硬伤及是否有踩踏等易被忽视的问题。为提升验收质效,无人机验收组负责杆塔本体精细化巡检以及通道巡检,通过数字化验收手段,协同人工小组全方位完成白江线现场验收工作。

  “每一基塔、每一档线巡查都要仔细到位,绝不放过一丝安全隐患,只有这样才能确保线路投运后的安全稳定运行。”长江大跨越区段验收组长陈其全在验收现场反复叮嘱着。

  “今天验收结束后,验收小组要马上赶回驻地在晚上23时前完成电子化资料的整理工作,次日上午将电子档缺陷明细发业主、监理、施工单位,便于提前开展消缺工作。”验收结束的班后会上,望着江边矗立着的铁塔、跨江架起的银线,每一个参与本次验收工作的员工心里都深深感受到肩上责任与使命。

1月12日,国网重庆超高压公司输电运检员工对±800千伏特高压白江线(重庆段)长江大跨越区段开展各种设备的检查验收工作。(李涛)

  下阶段,国网重庆电力将加强组织,持续做好±800千伏特高压白江线(重庆段)余下部分验收工作,确保2022年该线路如期竣工投运。(李涛 杨森 陈其全)
