重庆加快推进渝黔背靠背联网工程建设

字体: 小 中 大

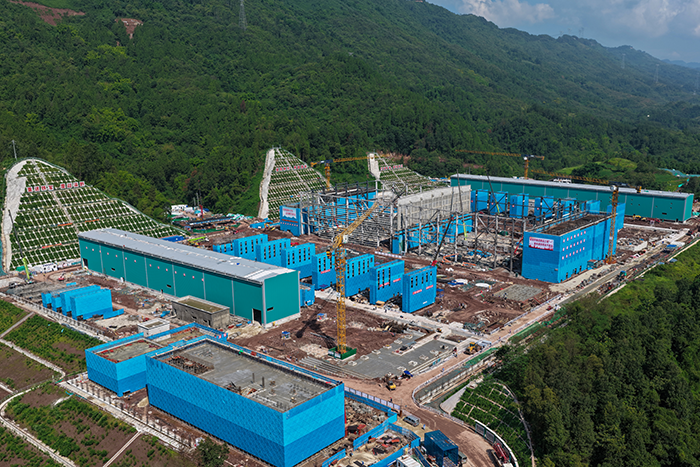

  重庆市綦江区隆盛镇渝黔换流站建设现场。新华网发(张弛 摄)

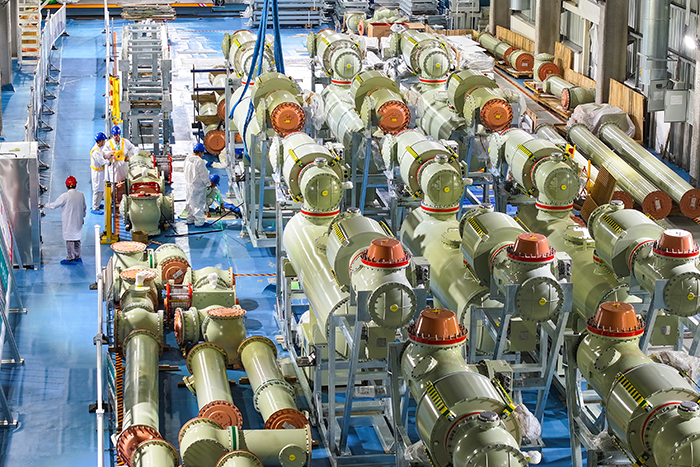

  施工人员在500千伏GIS室进行断路器单元定位安装。新华网发(张弛 摄)

  新华网重庆10月9日电(葛琦 林熙熙 李姝汛 刘强)近日,重庆市綦江区隆盛镇渝黔换流站建设现场机械轰鸣,建设者们在各作业区奔忙,加快推进渝黔背靠背联网工程建设。渝黔换流站是中国西南地区首座柔性直流背靠背换流站,建成后将新增换流容量300万千瓦。

  目前渝黔换流站整体进度已过半,全面进入电气设备安装阶段。据国网重庆建设公司渝黔换流站业主项目部执行副经理岳杨介绍,GIS又称为气体绝缘金属封闭开关设备,500千伏GIS设备就是将过去500千伏变电站的断路器、隔离开关、接地开关等设备,经过优化设计后全部密封在一个紧凑的金属“管道”里,再充入六氟化硫气体,以满足绝缘需求。“在换流站的交流场区,500千伏GIS设备承担着汇集和分配电能的核心功能。全站500千伏GIS设备共计484个安装单元、1028个对接面,依托4台10吨级室内行吊开展GIS本体定位、分支母线对接、套管安装等核心工序。”岳杨说。

  针对GIS设备对安装作业环境洁净度的严苛要求,重庆送变电公司施工项目部严格执行安装标准化作业流程,落实GIS隔尘、净尘、绝尘、封尘、计尘“五级”防尘管控;在500千伏GIS室采用“房中棚+棚中棚”双层封闭作业模式,将安装区域与外部扬尘、湿气彻底隔离。同时,布设搭载传感器和摄像头的监测设备,实时采集粉尘浓度、温湿度等数据,确保设备在洁净、恒温的环境中完成安装,实现500千伏GIS设备安装全过程质量管控。

  渝黔背靠背联网工程动态投资49.49亿元,新建渝黔换流站并新建线路2×132.5公里,预计2027年6月建成投产。渝黔换流站采用背靠背柔性直流技术,具备独立调控有功、无功及快速故障隔离能力。渝黔背靠背联网工程建成后将进一步强化国家电网和南方电网的互联,助力重庆、贵州两地电力互济,满足两地“十五五”期间社会用电需求量的增长,提升新能源消纳能力与事故支援水平,为区域经济社会高质量发展提供坚实电力保障。
