重庆大足:成渝中线高铁大足石刻站电力迁改工程完工

字体:

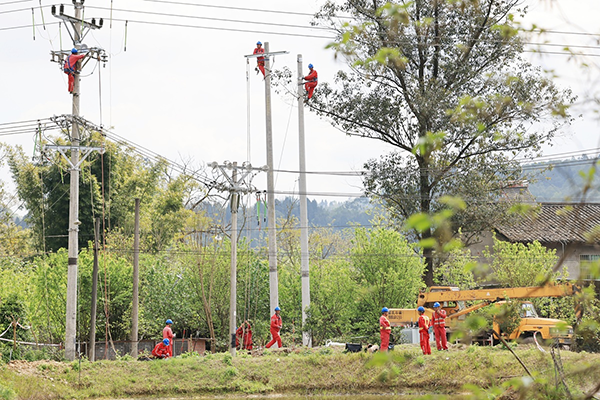

电力工人开展线路迁移作业。

  近日,在大足区宝顶镇倒庙村,随着国网重庆大足供电公司施工人员拆除或迁移10千伏马香线香三支线、三一支线多处电线电杆、变压器及其附属设备,成渝中线高铁大足石刻站TOD项目电力迁改工程全部完工。

  据悉,电力迁改工程作为成渝中线高铁大足石刻站TOD项目建设的前置性工程,肩负着为TOD项目核心区域“腾挪电力空间”“预置能源通道”的双重使命,其推进速度直接关系到后续工序的衔接效率。按照计划,迁改工程于今年2月初启动,需在4月中旬前全面完成老旧线路拆除等核心内容。

  接到任务后,该公司秉持“早动手、快推进、保质量”工作思路,组建专项攻坚团队开展现场勘查、方案论证,快速完成施工组织设计编制,同步调配人员和设备进场。该公司以“倒排工期、节点管控”为核心,将总目标分解为阶段性任务,通过“分组作业、昼夜攻坚、工序穿插”的模式,最大限度压缩时间。期间共拆除电杆40基、导线9200米、电缆210米,新立电杆23基、架设导线2800米、新敷设电缆152米,提前18天完成全部电力迁改任务。

  接下来,该公司将持续严把安全关、质量关、进度关,推进电缆敷设、环网柜安装等项目配套电力建设,为项目如期投用、赋能区域高质量发展提供稳定电力支撑。(罗永恒 刘敏)
