近日,国网重庆永川供电公司正式启动110千伏草坪变电站35千伏开关柜改造工程,这座已投运超15年的老站正通过“手术”焕发新生。该公司在彻底消除设备安全隐患的同时,创新采用“轮换转接、分步实施”的供电保障方案,最大限度压缩停电时长,实现用户用电“零感知”。
110千伏草坪变电站承担着永川三教工业园区及周边居民的供电重任。随着运行年限增长,站内设备逐渐“衰老”,柜体老化、绝缘性能下降等问题频发。站在施工现场,该项目负责人、代理站长王皓指着旧设备介绍道:“这些老开关柜已经接近寿命末期,面对即将到来的迎峰度夏大负荷考验,改造势在必行。”
如何在改造期间不影响用户正常用电,是工程面临的最大难题。为此,供电公司创新提出“轮换转接、分步实施”的方案。王皓形象地比喻说:“这就像是给高速行驶的汽车换轮胎,我们在母线停电改造前,先将负荷‘搬家’到运行母线上,等新设备投运后再搬回来,通过这种‘交替转移’,让用户全程感觉不到停电。”
为了打好这场硬仗,技术人员不仅深挖图纸建立缺陷库,还利用RFID射频识别技术对新进场物资进行严格“体检”。施工前该公司组织开展了10余次现场演示培训,确保每一根线缆的拆除、每一个螺栓的紧固都符合技术规范。

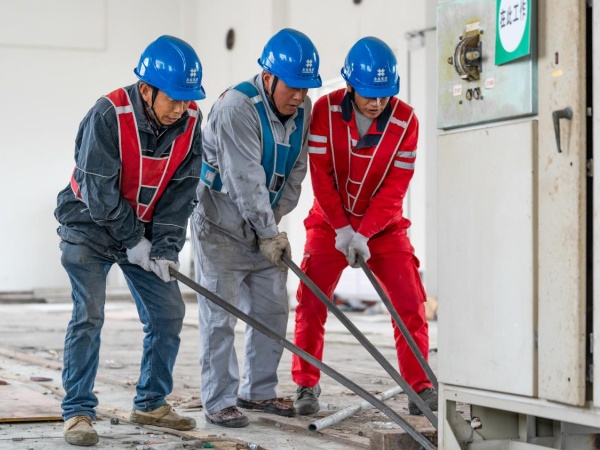

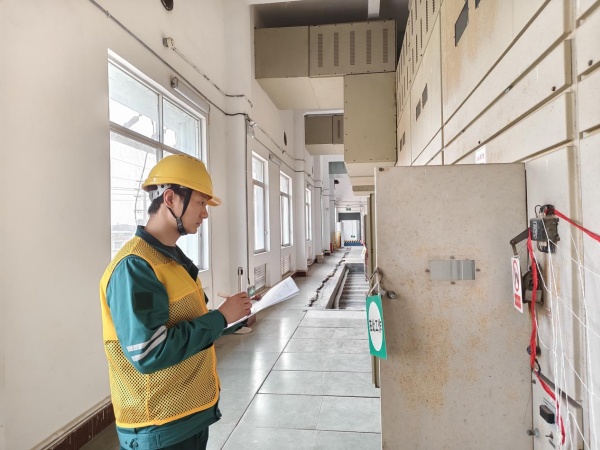

目前工程已进入攻坚阶段。施工现场,操作人员严格执行“两票三制”,随着绞磨机和吊车的轰鸣,旧柜被平稳移除,新设备正逐一组装就位。针对关键技术节点,项目团队人员全程驻守现场,严格把控母线接触面打磨、电缆敷设等工艺质量。
据悉,该工程历时5个月,改造完成后,新投运的开关柜将具备电动和遥控功能。“以前操作需要人工推拉手车,改造完成后工作人员只需在中控室点一下鼠标就能完成。这不仅让设备状态一目了然,更让运维效率实现了质的飞跃,为辖区迎峰度夏筑牢了安全防线。”王皓说。(雷柳 赖小龙)
